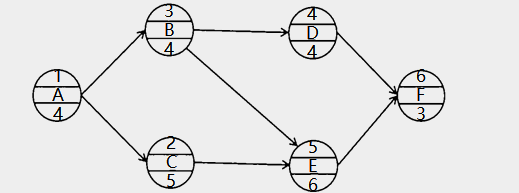

【例題·單選】(2019年)某工程的網絡計劃如下圖所示(時間單位為天),圖中工作B和E之間、工作C和E之間的時間間隔分別是( )天。
A.1和0
B.5和4
C.0和0
D.4和4
『正確答案』A
『答案解析』本題考查的是單代號網絡計劃時間參數的計算。相鄰兩項工作之間的時間間隔是指其緊后工作的最早開始時間與本工作最早完成時間的差值,即:LAGi,j=ESj-EFi。E工作的最早開始時間為9天,B工作的最早完成時間為8天,LAGB,E=9-8=1(天);C工作的最早完成時間為9天,LAGC,E=9-9=0(天)
學員討論(0)
相關資訊
- · 2023年監理工程師進度控制經典習題第19題
- · 2023年監理工程師進度控制經典習題第29題
- · 2023年監理工程師進度控制經典習題第28題
- · 2023年監理工程師進度控制經典習題第27題
- · 2023年監理工程師進度控制經典習題第26題
- · 2023年監理工程師進度控制經典習題第25題
- · 2023年監理工程師進度控制經典習題第24題
- · 2023年監理工程師進度控制經典習題第23題
- · 2023年監理工程師進度控制經典習題第22題
- · 2023年監理工程師進度控制經典習題第21題






![[em2_01]](https://live.cdeledu.com/web/images/emoji/01.png)
![[em2_02]](https://live.cdeledu.com/web/images/emoji/02.png)
![[em2_03]](https://live.cdeledu.com/web/images/emoji/03.png)
![[em2_04]](https://live.cdeledu.com/web/images/emoji/04.png)
![[em2_05]](https://live.cdeledu.com/web/images/emoji/05.png)
![[em2_06]](https://live.cdeledu.com/web/images/emoji/06.png)
![[em2_07]](https://live.cdeledu.com/web/images/emoji/07.png)
![[em2_08]](https://live.cdeledu.com/web/images/emoji/08.png)
![[em2_09]](https://live.cdeledu.com/web/images/emoji/09.png)
![[em2_10]](https://live.cdeledu.com/web/images/emoji/10.png)
![[em2_11]](https://live.cdeledu.com/web/images/emoji/11.png)
![[em2_12]](https://live.cdeledu.com/web/images/emoji/12.png)
![[em2_13]](https://live.cdeledu.com/web/images/emoji/13.png)
![[em2_14]](https://live.cdeledu.com/web/images/emoji/14.png)
![[em2_15]](https://live.cdeledu.com/web/images/emoji/15.png)
![[em2_16]](https://live.cdeledu.com/web/images/emoji/16.png)
![[em2_17]](https://live.cdeledu.com/web/images/emoji/17.png)
![[em2_18]](https://live.cdeledu.com/web/images/emoji/18.png)
![[em2_19]](https://live.cdeledu.com/web/images/emoji/19.png)
![[em2_20]](https://live.cdeledu.com/web/images/emoji/20.png)






掃一掃立即下載
掃碼添加老師
