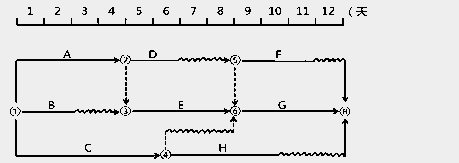

【2017·多選】某工程雙代號時標網絡計劃如下圖所示,由此可得正確的結論有( )。
A.工作A為關鍵工作
B.工作B的自由時差為2天
C.工作C的總時差為零
D.工作D的最遲完成時間為第8天
E.工作E的最早開始時間為第2天
『正確答案』ABD
『答案解析』本題考查的是時標網絡計劃中時間參數的判定。選項C錯誤,工作C的總時差為2天;選項E錯誤,工作E的最早開始時間為第4天。
學員討論(0)
相關資訊
- · 2023年監理工程師進度控制經典習題第30題
- · 2023年監理工程師進度控制經典習題第29題
- · 2023年監理工程師進度控制經典習題第28題
- · 2023年監理工程師進度控制經典習題第27題
- · 2023年監理工程師進度控制經典習題第26題
- · 2023年監理工程師進度控制經典習題第25題
- · 2023年監理工程師進度控制經典習題第24題
- · 2023年監理工程師進度控制經典習題第23題
- · 2023年監理工程師進度控制經典習題第22題
- · 2023年監理工程師進度控制經典習題第21題






![[em2_01]](https://live.cdeledu.com/web/images/emoji/01.png)
![[em2_02]](https://live.cdeledu.com/web/images/emoji/02.png)
![[em2_03]](https://live.cdeledu.com/web/images/emoji/03.png)
![[em2_04]](https://live.cdeledu.com/web/images/emoji/04.png)
![[em2_05]](https://live.cdeledu.com/web/images/emoji/05.png)
![[em2_06]](https://live.cdeledu.com/web/images/emoji/06.png)
![[em2_07]](https://live.cdeledu.com/web/images/emoji/07.png)
![[em2_08]](https://live.cdeledu.com/web/images/emoji/08.png)
![[em2_09]](https://live.cdeledu.com/web/images/emoji/09.png)
![[em2_10]](https://live.cdeledu.com/web/images/emoji/10.png)
![[em2_11]](https://live.cdeledu.com/web/images/emoji/11.png)
![[em2_12]](https://live.cdeledu.com/web/images/emoji/12.png)
![[em2_13]](https://live.cdeledu.com/web/images/emoji/13.png)
![[em2_14]](https://live.cdeledu.com/web/images/emoji/14.png)
![[em2_15]](https://live.cdeledu.com/web/images/emoji/15.png)
![[em2_16]](https://live.cdeledu.com/web/images/emoji/16.png)
![[em2_17]](https://live.cdeledu.com/web/images/emoji/17.png)
![[em2_18]](https://live.cdeledu.com/web/images/emoji/18.png)
![[em2_19]](https://live.cdeledu.com/web/images/emoji/19.png)
![[em2_20]](https://live.cdeledu.com/web/images/emoji/20.png)






掃一掃立即下載
掃碼添加老師
