2010年全國一級建造師《公路工程專業》試題及答案
2010年度全國一級建造師執業資格考試試卷《公路工程專業》試題及答案解析(點擊下載)
--------------------------------------------------------------------------
該文件為PDF格式文件 需要有PDF閱讀器才可以打開,

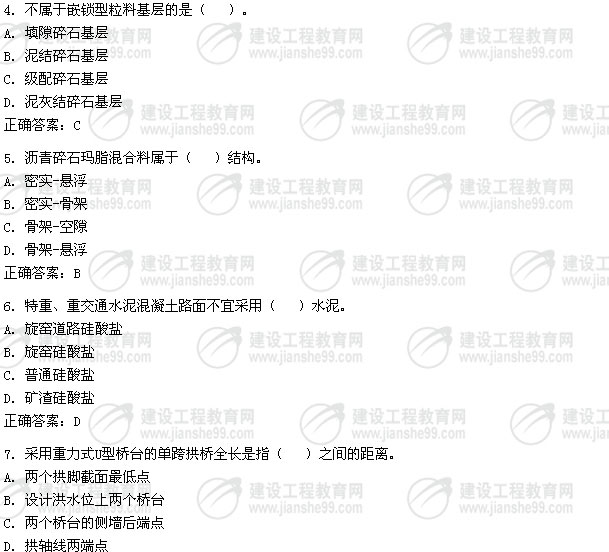

如果沒有,請點擊以下地址下載
--------------------------------------------------------------------------
2010年度全國一級建造師執業資格考試試卷
專業工程管理與實務(公路工程專業)
一、單項選擇題(共20題、每題1分。每題的備選項中。只有一個最符合題意)
1.路堤填筑前,應通過取土試驗確定填料最小強度和( )。
A.最大粒徑
B.平均粒徑
C.CBR值
D.松方系數
正確答案:A
2.土質路塹混合挖掘法是指( )混合使用。
A.多層橫向全寬挖掘法和分層縱挖法
B.單層橫向全寬挖掘法和分層縱挖法
C.多層橫向全寬挖掘法和通道縱挖法
D.單層橫向全寬挖掘法和分段縱挖法
正確答案:C
3.某路堤的基底有1處直徑8cm的泉眼,針對該水源應設置的排水設施是( )。
A.暗溝
B.截水溝
C.攔水帶
D.滲井
正確答案:A

正確答案:C

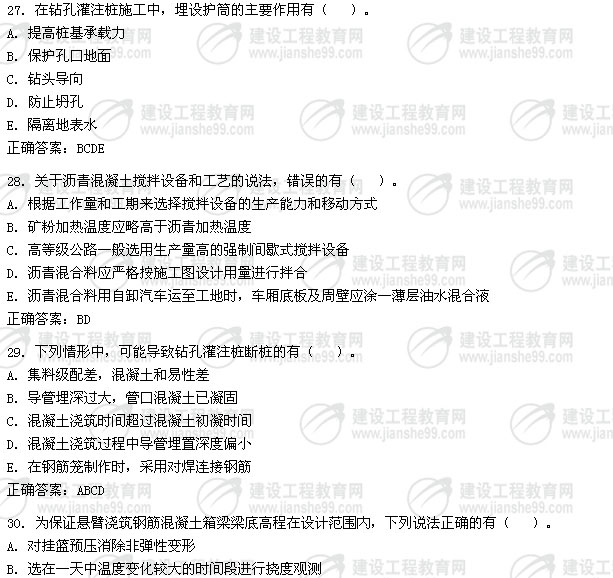

8.斜拉橋主塔的受力性質主要是( )。
A.承壓
B.受扭
C.受拉
D.受剪
正確答案:A
9.通航河流上重力式橋臺與重力式橋墩比較,其計算荷載還應考慮( )。
A.縱向風力
B.橫向風力
C.流水壓力
D.土側壓力
正確答案:D
10.關于隧道施工供電線路安裝要求的說法,不符合規定的是( )。
A.成洞地段固定的電力線路應使用絕緣良好膠皮線
B.瓦斯地段輸電線必須使用膠皮線
C.豎井、斜井應采用鎧裝電線
D.施工地段臨時電線應采用橡套電纜
正確答案:B
11.省級高速公路監控系統三級管理機構的組成是( )。
A.一級監控中心、二級監控中心、三級監控中心
B.道路監控中心、橋梁監控中心、隧道監控中心
C.省監控中心、地級監控中心、縣級監控中心
D.省監控中心、路監控分中心、監控所
正確答案:D
12.下列指標中,屬于瀝青混凝土路面檢驗項目的是( )。
A.滲水系數
B.縱橫縫順直度
C.面板的彎拉強度
D.相鄰板高差
正確答案:A
13.關于路基土方施工安全技術要求的說法,錯誤的是( )。
A.開挖土方前,必須了解土質、地下水的情況
B.靠近建筑物、腳手架挖土時,視具體情況確定是否采取安全防護措施
C.在居民區附近開挖土方,不論開挖深度大小都應視為高處作業
D.高邊坡開挖土方,作業人員要戴安全帽
正確答案:B
14.公路工程建設項目竣(交)工驗收期間,質量監督機構進行工程質量檢測所需的費用由( )承擔。
A.施工單位
B.質量監督機構
C.項目法人
D.中心試驗室
正確答案:C
15.關于測量儀器使用和保管的說法,錯誤的是( )。
A.儀器的配置與使用范圍應經項目總工簽認確定
B.儀器檔案的原件必須隨儀器裝箱
C.超過了規定的周檢時間確認間隔的儀器必須停止使用
D.儀器轉站時嚴禁將帶支架的儀器橫扛肩上
正確答案:B
16.企業管理費由基本費用、主副食運費補貼、職工探親路費、職工取暖補貼和( )幾項組成。
A.財務費
B.材料費
C.利潤
D.稅金
正確答案:A
17.某路基土方開挖施工共需1800個工日,計劃施工時間為20天,每天安排2個班組輪流工作各8小時,則每個施工班組應配置的人數為( )人。
A.6
B.23
C.45
D.90
正確答案:C
18.材料核算主要有量差考核價差考核兩方面,下列做法沒有體現量差控制的是( )。
A.限額領料
B.控制場內運輸和操作損耗
C.優化試驗配合比
D.控制場外運輸損耗
正確答案:D
19.下列措施中,可防止水泥穩定土基層裂縫的是( )。
A.采用塑性指數較高的土
B.養生結束后應及時鋪筑下封層
C.采用快凝水泥
D.采用較高的水泥用量
正確答案:B
20.《公路建設市場管理辦法》規定,因中標人疏于安全管理造成重大或特大事故的,取消其( )內參加依法必須進行招標的項目的投標資格。
A.1年至2年
B.1年至3年
C.2年至4年
D.2年至5年
正確答案:D
二、多項選擇題(共10題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
21.粉煤灰路堤的組成除路堤主體部分外,還包括( )。
A.邊坡盲溝
B.包邊土
C.封頂層
D.隔離層
E.反濾層
正確答案:ABCD
22.關于瀝青混凝土路面施工時選用瀝青的說法,正確的有( )。
A.在夏季溫度高且持續時間長的地區修建高速公路,應采用稠度大、黏度大的瀝青
B.對日溫差、年溫差大的地區,宜選用針入度指數小的瀝青
C.當高溫要求與低溫要求發生矛盾時,應優先考慮滿足低溫性能的要求
D.汽車荷載剪應力大的路面結構層,宜選用稠度大、黏度大的瀝青
E.當缺乏所需標號的瀝青時,可采用不同標號摻配的調和瀝青
正確答案:ADE
23.關于隧道淺埋段開挖施工技術的說法,正確的有( )。
A.根據圍巖及周圍環境條件,可優先采用單側壁導坑法或雙側壁導坑法
B.圍巖完整性較好時可采用全斷面法開挖
C.開挖后應盡快施作錨桿、噴射混凝土、敷設鋼筋網
D.V級以下圍巖,宜待圍巖穩定后再做襯砌
E.地質條件很差時,宜采用錨桿、超前小導管注漿加固圍巖等輔助方法施工
正確答案:ACE
24.在流沙段開挖隧道,可采用的治理措施有( )。
A.必要時采取井點法降低地下水位
B.采用注漿法固結圍巖
C.采用從下而上分部開挖,先挖后護
D.在流沙逸出口附近較干燥圍巖處,應盡快打入錨桿或施作噴射混凝土層
E.可采用工字鋼支撐或木支撐進行支護
正確答案:ABDE
25.高速公路計重收費系統設置的低速/靜態軸重檢測系統主要由稱重儀及( )等組成。
A.車輛檢測器
B.稱重數據采集處理器
C.輪胎識別器
D.車道報警器
E.紅外線車輛分離器
正確答案:BCE
26、公路工程施工中,遇有六級(含六級)以上大風、濃霧、雷雨等惡劣天氣時,不得進行( )作業。
A.露天高處
B.纜索吊裝
C.水上
D.攪拌站混凝土制備
E.電力起爆
正確答案:ABCE

C.在0號塊上建立相對坐標系,并定期復核
D.選擇先中跨、后邊跨的合龍順序
E.嚴格控制施工中不平衡荷載大小與分布
正確答案:ACE
三、案例分析題(共5題,(一)、(二)、(三)題各20分,(四)、(五)題各30分)
?。ㄒ唬┍尘?a title="資料" href="http://www.wad158.com/web/zhidao/" target="_blank" >資料
某施工單位承接了某高速公路路基H合同段工程施工,該區段設計車速100km/h,平均挖深19m,路基寬度26m,其中K20+300~K20+520為石質路塹。該區段巖石為石炭系硅質灰?guī)r,巖石較堅硬,多為厚層構造,局部呈薄層狀構造,裂隙發育。要求路塹采用鉆爆開挖,爆破石渣最大允許直徑為30cm,對開挖石渣盡可能提高利用率。
施工單位編制的爆破設計方案摘要如下:
?。?)邊坡采用預裂爆破,路基主體盡量采用深孔爆破,局部采用鋼釬炮,烘膛炮等方法。
?。?)采用直徑8cm的鉆頭鉆孔,利用自行式鑿巖機或潛孔鉆一次鉆到每階平臺設計標高位置。
(3)爆破順序采用從上至下的分臺階,順路線方向縱向推進爆破,控制最大爆破深度不超過10m,縱向每40~50m為一個單元,邊坡和主體采用微差爆破一次性完成。
?。?)邊坡預裂爆破孔間距為1m,采用“方格型”布置,按水平方向控制炮桿位置,路基主體內炮孔間距4m,采用“梅花型”均勻布置。
爆破設計方案報主管部門審批時未通過,退回后由施工單位重新修改。
在確定爆破安全距離時,施工單位按《爆破安全規程》中安全距離不小于200m的規定,將安全距離設為200m,并布置警戒線。爆破結束后,未出現安全事故。
K20+300~K20+520段需開挖石方140000m2,采用2臺裝載機(每臺作業率720m2/臺班)和6臺自卸汽車(每臺作業率300m2/臺班)配合裝運石方,其他機械均配套,將石方調運到兩端的填方路段。
施工完成后,對路基工程進行了質量檢驗,其中針對K20+300~K20+520路段,實測了縱斷高程、中線偏位、寬度、橫坡。
問題
1.指出并改正爆破設計方案中的錯誤之處。
2.施工單位確定爆破安全距離的做法是否恰當?說明理由。
3.在不考慮加班的情況下,K20+300~K20+520路段石方調運工作需要多少天?(列式計算)
4.K20+300~K20+520段路基施工的質量檢驗,還應實測哪些項目?
答案:
1.采用“方格型”布置(1分),按水平方向控制炮桿位置錯誤(1分)。
應改為:采用“一字型”布置(2分),按邊坡坡度控制炮桿位置(2分)。
2.不恰當(1分)。因為除考慮《爆破安全規程》中露天爆破安全距離不得小于200m外,還應考慮個別飛散物影響、地震波、空氣沖擊波的影響(3分),經計算后再確定安全距離(2分)。
3.工作天數=140000/(2×720)=97.2=98天(4分)。
4.實測項目還有壓實度、平整度、邊坡坡度、邊坡平順度(每條1分,共4分)。
?。ǘ┍尘百Y料
某施工單位承接了某一級公路水泥混凝土路面“白改黑”工程施工,該工程路基寬2×12m,路面寬度2×10m,長45.5km,工期4個月。施工內容包括:舊路面病害的治理、玻纖格柵鋪設、6cm厚AC-20下面層攤鋪、5cm厚AC-16中面層攤鋪,4cm厚SBS改性瀝青SMA上面層攤鋪。設計中規定上面層SMA混合料必須采用耐磨值高的玄武巖碎石。
施工單位采用廠拌法施工。為保證工期,施工單位配置了2臺3000型間歇式瀝青混凝土拌和站(假設SMA瀝青混合料的壓實密度為2.36t/m2,每臺3000型拌和站每拌制一滿盤料的重量為3000kg),4臺10m可變寬攤鋪機,8臺雙鋼輪壓路機及4臺膠輪壓路機。
玻纖格柵采用人工鋪設:先灑一層熱瀝青作粘層油(0.4~0.6kg/㎡),然后用固定器將一端固定好,用人工將玻纖格柵拉平、拉緊后,用固定器固定另一端。
施工單位采用馬歇爾試驗配合比設計法通過三階段確定了混合料的材料品種、配合比、礦料級配及最佳瀝青用量,用以指導施工。
該工程施工期間,原材料價格波動很大,施工合同中約定只對瀝青、柴油及玄武巖采用調值公式法進行價差調整。
基期為當年5月,工程款按月計量,每月調整價差,該工程投標函投標總報價中,瀝青占35%,柴油占15%,玄武巖占20%.各月價格如下表:
各月現行價格
| 月份 | 瀝青(元/t) | 柴油(元/升) | 玄武巖(元/m³) |
| 5月(基期) | 3800 | 5.9 | 200 |
| 7月 | 4050 | 6.13 | 195 |
| 8月 | 4280 | 6.13 | 215 |
| ... | … | … | … |
施工單位7月份完成工程產值3156萬元,8月份完成工程產值4338萬元。
問題
1.該工程中,鋪設玻纖格柵的主要作用是什么?
2.指出并改正玻纖格柵施工的錯誤之處。
3.配合比設計包含了哪三個階段?
4.該工程SMA瀝青混合料最少需要拌制多少盤?(列式計算)
5.8月份調價之后的當月工程款是多少?(列式計算)
答案:
1.主要作用是防止反射裂縫。(防止水泥面板的接縫反射到新鋪的瀝青路面上)(3分)。
2.施工順序錯誤,應改為先鋪設玻纖格柵,再灑熱瀝青作粘層油(3分)。
3.目標配合比設計階段(1分)、生產配合比設計階段(1分)、生產配合比驗證階段(1分)。
4.SMA混合料重量:T=0.04×20×45500×2.36=85904(t)(3分)。
至少要拌制的盤數:85904÷3=28635(盤)(2分)。
5.8月份:4338×(0.3+0.35×4280/3800+0.15×6.13/5.9+0.2×215/200)
=4338×(0.3+0.394+0.156+0.215)
=4338×1.065
=4619.97萬元(6分)
(三)背景資料
某高速公路上下行分離式隧道,洞口間距40m,左線長3216m,右線長3100m,隧道最大埋深500m.進出口為淺埋段,IV級圍巖,洞身地質條件復雜,地質報告指出,隧道穿越地層為三疊系底層,巖性主要為炭質泥巖、砂巖、泥巖砂巖互層,且有瓦斯設防段、涌水段和巖爆段,I、II、III級圍巖大致各占1/3,節理裂隙發育,巖層十分破碎,且穿越一組背斜,在其褶曲軸部地帶中的炭質泥巖及薄煤層中并存有瓦斯等有害氣體,有瓦斯聚集涌出的可能,應對瓦斯重點設防,加強通風、瓦斯監測等工作。
技術員甲認為全斷面開挖發的特點是工作空間較小、施工速度快、便于施工組織和管理;且全斷面開挖法具有較小的斷面進尺比,每次爆破震動強度較小,爆破對圍巖的震動次數少,有利于圍巖的穩定??紤]到該隧道地質情況與進度要求,所以該隧道應采用全斷面開挖。同時針對該隧道采用的新奧法施工,提出了“勤測量、緊封閉”的基本原則。
隧道施工過程中為防止發生塌方冒頂事故,項目部加強了施工監控量測,量測項目有地質和支護狀況,錨桿或錨索內力及抗拔力、地表下沉、圍巖體內位移、支護及襯砌內應力。
項目部還實行安全目標管理,采取了一系列措施,要求進入隧道施工現場的所有人員必須經過專門的安全知識教育,接受安全技術交底;電鉆鉆眼應檢查把手膠套的絕緣是否良好,電鉆工應戴棉紗手套,穿絕緣膠鞋;爆破作業人員不能著化纖服裝,炸藥和雷管分別裝在帶蓋的容器內用汽車一起運送;隧道開挖及襯砌作業地段的照明電器電壓為110~220V.同時加強瓦斯等有毒有害氣體的防治,通風設施由專職安全員兼管。
隧道施工完成后,進行了供配電、照明系統設施的安裝,其中變壓器為油浸變壓器,由于工期延誤,變壓器運到現場100天后才進行安裝。電纜敷設在溝內時遵循了低壓在上、高壓在下的原則,敷設時還要求金屬支架、導管必須接地(PE)或接零(PEN)可靠。
在交通監控方面,隧道由監控分中心統一監控,監控中心設有完善的子系統,包括交通信號監控系統、視頻監控系統、供配電監控系統、隧道照明控制系統、調度指令電話系統、有線廣播系統等。
問題
1.改正技術員甲對全斷面開挖法特點闡述的錯誤之處。本項目采用新奧法施工還應遵循的兩條基本原則是什么?
2.補充本項目施工監控量測的必測項目,并指出隧道監控量測時出現冒頂塌方的危險信號(征兆)有哪些?
3.指出并改正項目部安全管理措施中的錯誤。
4.根據背景資料,油浸變壓器安裝前應做何處理?指出并改正電纜敷設的錯誤之處。
5.除背景資料中給出的監控子系統外,還應有哪些監控子系統?(至少列出三種)
答案:
1.改錯如下:全斷面開挖法具有較大的工作空間(1分),較大的斷面進尺比(1分),每次爆破震動強度較大(1分);
原則還有:少擾動(1分),早噴錨(1分)。
2.必測項目還有:周邊位移(1分)、拱頂下沉(1分);
危險信號有:量測數據有不正常變化(或突變)(1分),洞內或地表位移大于允許位移值(1分),洞內或地表出現裂縫以及噴層出現異常裂縫(1分)。
3.電鉆工應戴絕緣手套(1分),炸藥與雷管必須分開運送(1分),隧道開挖及襯砌地段的照明電壓為12~36V(1分),通風設施應由專人管理(1分)。
4.應檢查油箱密封情況(1分),做油的絕緣測試,并注以合格油(1分);敷設原則錯誤,電纜在溝內敷設應遵循低壓在下、高壓在上的原則(1分)。
5.還有:火災報警系統、隧道通風控制系統、緊急電話系統、特種車輛監視系統(每個1分,最多3分)。
?。ㄋ模┍尘百Y料
某高速公路跨江特大橋項目,中標價2.49億元,主橋為(105+180+105)m預應力混凝土連續箱梁剛構橋,兩岸引橋均為40m預制T梁,南岸16孔,北岸20孔,均為4孔一聯先簡支后連續結構。設計通航水位+12.30m,該標高對應的河面寬460m,主墩處水深6.2~8.6m.由于有通航要求和受流凌影響,所以不準搭設施工便橋。主橋主墩采用Φ2.0m鉆孔樁基礎,低樁承臺,矩形空心墩,墩高34~38m。每個承臺20根樁,承臺長30m,寬20m,厚4.5m,所需混凝土由現場制備,引橋采用鉆孔樁基礎,圓柱墩,設系粱和蓋梁,墩高8~28m,平均高度25m,地勢起伏較大。施工單位進場后,經實地考查和校對設計文件,編制了施工組織設計。
項目經理部設立了安全機構,配備了3名持有交通部頒發的《安全生產考核合格證書》的專職安全生產管理人員。機務部檢查確認施工船只證照齊全,船機性能良好,船員滿員且持證上崗,能滿足施工要求,報項目經理批準后,隨即開始水上鉆孔樁平臺打樁作業。項目經理部為保證鉆孔樁質量,設置了鉆孔樁質量控制關鍵點:①樁位坐標控制,②護筒埋深控制,③泥漿濃度控制,④樁底貫入度控制,⑤護筒內水頭高度控制,⑥導管接頭質量檢查與水下混凝土澆筑質量。
施工單位進場后,業主另外又委托其施工進場道路,并約定只按實際發生的工程費支付進場道路直接費,其他工程費的綜合費率為10%,其中安全文明施工措施費1%,雨期施工增加費1萬元(費率1%)。進場道路完工后,經監理工程師核實確認,施工機械使用費20萬元,材料費70萬元。
在1#主墩鉆孔樁開鉆前夕,承包人接到監理工程師指令:石油部門要在墩位處補充調查地下石油管線,要求1#主墩停止鉆孔樁施工3天,監理工程師根據機械設備進退場申請單和現場核實,確認有兩臺鉆機停工,其中一臺為租賃,其分攤進退場費用后的實際租賃費2000元/天;另一臺為自有,投標報價為臺班費1600元,停置費1000元/天,利潤率7%.
問題
1.本項目配備的專職安全生產管理人員數量是否符合《公路水運工程安全生產監督管理辦法》的規定?并說明配備標準,項目經理部還有哪些人員需持有《安全生產考核合格證書》?鉆孔樁平臺打樁作業前,還應向地方海事部門提出什么申請?
2.本工程主橋施工需在水上搭設的臨時工程有哪些?
3.對項目經理部設置的鉆孔樁質量控制關鍵點存在的錯誤之處進行修正、補充。
4.根據背景資料,針對引橋40m預制T梁的架設,采用雙導梁架橋機,吊車、跨墩龍門吊這三種架設方法哪種最合理?說明理由。
5.列式計算施工單位施工進場道路可獲得的直接費。
6.列式計算1#主墩鉆孔樁停工3天可索賠的鉆機停工費用。
答案:
1.(1)不符合(1分),配備標準為:每5000萬元合同額配備一名,不足5000萬元的至少配備1名(1分);
?。?)還應有項目經理(1分)、項目副經理(1分)、項目總工程師(1分);
?。?)還應向施工所在地海事部門提出施工作業通航安全審核申請,批準并取得水上水下施工許可證(1分)。
2.臨時碼頭(2分)、圍堰及施工平臺(2分)。
3.更正質量控制點兩項:“③泥漿濃度控制”應更改為:“泥漿指標控制”(1分),“④樁底貫入度控制”應更改為:“樁頂、樁底標高控制”(1分)。
遺漏的四個質量控制點分別為清孔質量(1分)、垂直度控制(1分)、孔徑控制(1分)、鋼筋籠接頭質量控制(1分)。
4.雙導梁架橋機假設法最合理(3分):
理由:①地質起伏較大,不宜用跨墩龍門吊架設(1分);
②橋墩較高,梁重(長、大),不宜用吊車架設(1分);
③雙導梁架橋機適用于孔數較多的重型梁吊裝,對橋下地形沒有要求,該架設方法最合理(1分)。
5.其他工程費=1萬元/1%×10%=10萬元(2分),直接工程費=10萬元/10%=100萬元(1分),直接費=100萬元+10萬元=110萬元(1分)。
6.租賃鉆機停置索賠費2000元/天×3天=6000元(1分),自有鉆機停置索賠費1000元/天×3天=3000元(2分),合計6000元+3000元=9000元(1分)。
?。ㄎ澹┍尘百Y料
某施工單位承接了某公路B合同段K8+000~K9+800的路基、路面、1座3×20m的簡支梁橋和8道涵洞施工,合同工期為200天。該段土質以松散砂土和黏土為主,路基主要工程量見下表。
樁號 |
挖方(m³) | 填方(m³) |
備注 |
||
| 土 | 石 | ||||
| K8+000~K8+800 | 15000 | 5000 | 0 | 挖方中含有機土1000m³ | |
| K8+800~K9+100 | 2000 | 2000 | 道路左側20~80m范圍內為一古滑坡體 | ||
| K9+100~K9+800 | 0 | 0 | 24000 | ||
注:表中挖方為天然密實方,填方為壓實方,天然密實方與壓實方的換算系數為:土方1.16,石方0.92,假設換算系數不因土石混填而改變,調運方在經濟運距內。

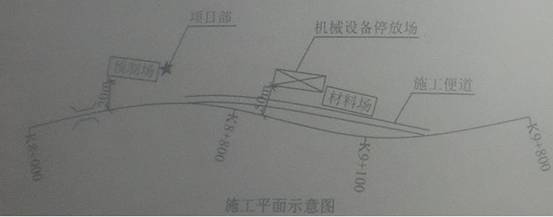

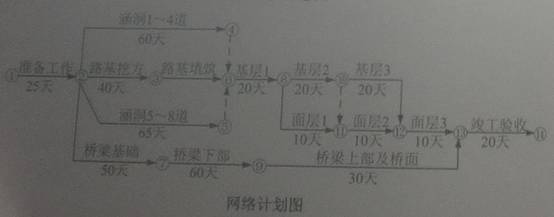

施工單位進場后,積極組織施工,并將路面分成三個段落組織流水作業,并繪制了施工平面布置示意圖和網絡計劃,分別如下:


路基施工中,石方開挖采用爆破,土方開挖采用挖掘機配自卸汽車作業。經實測,挖掘機的臺班平均生產率為560m2/臺班,機械利用率為0.85.填筑施工采用土石混合傾填,并進行縱向分幅,用振動壓路機碾壓。
橋梁墩臺基礎施工完畢后,為確保工程質量,監理工程師要求施工單位挖開再次檢查坑底承載力和基礎混凝土質量,施工單位對此提出開挖費用索賠。
該路段投入使用一年后,在K9+200~K9+600段出現了路基的縱向裂縫。
問題
1.列式計算路基施工中的利用方(天然密實方)和借土方(壓實方)數量。
2.指出平面布置示意圖中臨時設施和臨時工程布置的不妥之處,并說明理由。
3.為滿足合同工期要求,路基填筑施工最多不能超過多少天?若以橋梁施工為關鍵線路,路基填筑施工最多不能超過多少天?
4.按進度計劃要求,若挖掘機每天只安排一個班制,施工單位每天應投入多少臺挖掘機?(不考慮備用)
5.分析說明施工單位是否應該獲得橋梁基坑開挖檢查的索賠費用。
6.根據背景資料,指出產生路基縱向裂縫的可能原因。
答案:
1.利用方數量:(15000-1000)+5000+2000=21000(m2)(2分)。
借方:24000+2000-(15000-1000)/1.16-5000/0.92-2000/1.16=6772(m2)(2分)。
2.不妥之處:將臨時場地(機械設備停放場和材料場)(1分)和施工便道(1分)布置在滑坡體內。因為這種布置灰增加滑坡上的荷載而可能誘發滑坡(2分)。
3.為滿足合同工期要求,路基填筑施工的最長時間是:
200-(25+40+20+20+20+10+20)=45(天)(3分)
若以橋梁施工為關鍵線路,路基填筑施工的最長時間是:

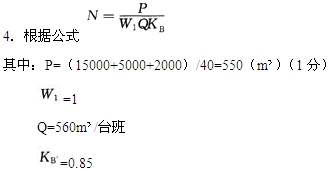

?。?0+60+30)-(40+20+20+20+10)=30(天)(3分)

所以N=550/(1×560×0.85)=1.16(臺),取2臺(5分)
5.對于已覆蓋的隱蔽工程,監理要求再行開孔檢查,若檢查后符合圖紙和規范要求,則一切費用應由業主承擔,則施工單位應該獲得索賠費用(3分)。若開孔檢查后并不符合合同及規范的要求,則由承包商承擔一切費用,則施工單位不應該獲得索賠費用(3分)。
6.可能產生縱向裂縫的原因有:(1)土石混填且未分層碾壓(2分);(2)縱向分幅填筑(2分)。
