    某分部工程由4個施工過程組成,分為3個施工段組織流水施工。

    2021-03-23 13:59 來源:建設工程教育網
    打印
    字體:

    不舉步,跨不過柵欄,不邁腿,登不上高山。2021年監理工程師考試時間為5月15日、16日,留給2021年監理考生備考的時間不多了,小編為大家整理了監理工程師目標控制(土建)知識點相關習題,小伙伴們快做起來吧!

    某分部工程由4個施工過程組成,分為3個施工段組織流水施工,其流水節拍(天)見下表。則流水施工工期為( )天。

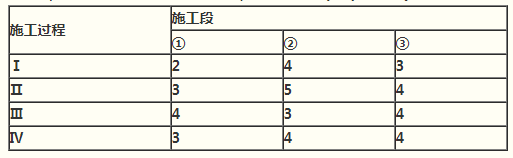

    流水施工工期

    A、20

    B、21

    C、22

    D、23

    【正確答案】 D

    【答案解析】 本題考查的是流水施工工期的確定。用錯位相減取大差法計算流水步距,

    選擇

    在差數列中取最大值求出流水步距。

    施工過程Ⅰ與Ⅱ之間的流水步距:K1,2=3天;施工過程Ⅱ與Ⅲ之間的流水步距:K2,3=5天;施工過程Ⅲ與Ⅳ之間的流水步距:K3,4=4天。流水施工工期=(3+5+4)+(3+4+4)=23天。參見教材P32

    學員討論(0
    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題
    • 題庫小程序
    正保刷題寶

    · AI智能組卷

    · 海量試題

    · VIP解鎖全部

    限時99元/科 掃碼免費體驗
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
    临汾市| 米林县| 三门峡市| 密云县| 朝阳县| 德保县| 盱眙县| 喜德县| 林芝县| 邵武市| 丰城市| 东港市| 手游| 原阳县| 淮安市| 凤城市| 盘山县| 堆龙德庆县| 昌都县| 竹山县| 温宿县| 江西省| 当涂县| 探索| 祁门县| 乳源| 靖江市| 遂宁市| 茶陵县| 临泽县| 青阳县| 宁国市| 巴林右旗| 六安市| 新田县| 湾仔区| 绍兴市| 临邑县| 南雄市| 建宁县| 临洮县|
